炼油设备拆分开来的介绍

文章出处:本站原创 人气:发表时间:2015-08-05 15:09

  废塑料炼油设备为大型机械设备,它们在车间不会全部组装达到正常运转的要求,必须等到达客户的场地后,才能正式安装调试。安装的质量好坏直接影响设备的质量和经济效益,因此我公司特制安装手册一份,望广大客户认真阅读,仅供参考。

  一. 主机部分

  1.主机为特重设备,它的下边地基必须搞好,地基基础的深度应参考当地土质实际情况而定,其他图上未注明的尺寸按照该设备的型号尺寸具体实际操作。

  基础上平面的四个角的水平误差不能超过10 mm的时候,把设备放上去,之后应重新检查设备四个角的水平程度,误差不能超过2 mm,这样才算达到标准。

  2.反应釜的最低处到炉条上平面的高度保持在650 mm—700 mm之间,它的高度不能过高,也不能过低,过低热能量不能充分利用就被引风机吸走了,过高加热太慢,工作效率太低,都是不科学的。

  3.火膛的左、右、后三个方向的挡火墙与反应釜的间隙不能少于70 mm,否则很容易出现故障,造成不必要的经济损失。

  4.尾气燃烧装置(燃气喷嘴)的直射线要求180°(水平),绝对不能向上倾斜,否则很容易造成反应釜过早地损坏。

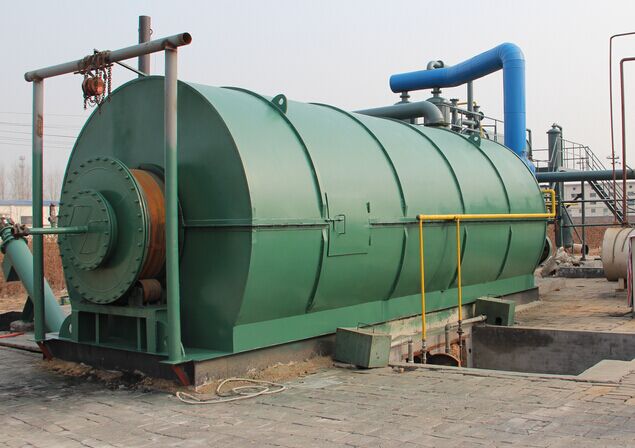

炼油设备

  二.附件部分

  附件的安装应该是前后依次进行。

  1.定子的安装。 先用M16盘根一圈放到出油口(转子)内,压盘带到定子上,把定子往转子内串,它的位置:档圈—盘根—定子,在之间不要留有间隙的情况下,用M16盘根在定子上压几圈,让压盘轻轻往里压一下(每圈的接口成180°)。

  2.催化室用吊装设备吊起来,把定子—出油活接—催化室用螺丝连接起来后,进行转子与定子的同心度校正工作,校正到不同心度允差0.5 mm的时候,再压几圈盘根。

  3.用混凝土凝固催化室,等催化室固定好后,重新校正转子与定子的不同心度,如有误差,调节出油活结和定子的连接螺丝,就能达到要求。

  三.催化室与冷凝管、油水分离器的连接,总之要求一条线,冷凝管的催化室那头高于油水分离器那头80-120 mm为佳(此项工作必须用水平仪或校水平的水管)。

  四.冷凝部分

  全部零件要求横平竖直,冷却水路不管是立式冷凝塔的多少还是卧式冷凝器,必须是并联安装,并且是低进高出,油气路的安装最好是串联安装。

  五.尾气管路的安装

  尾气从闭火器出气口排出,管路在两米高以上向主机方向走,走到炉门的上方直线向下与燃气喷嘴连接,这段管路应安装在主机方向高于闭火器方向120 mm,并且绝对不能出现U型弯的现象,否则会造成管路中滞油产生压力的现象。

  六.除尘部分

  1.烟管不能水平安装,要求前高后低,并且管路尽量不要过长。

  2.直弯头出气口要求在反水罐内的水面以下50mm处安装为佳,这样就起到了水除尘的效果,否则烟气从烟囱出来时就是黑烟。

  另外告知:不论哪个部分水路安装都必须是低进高出。
